东升路(江东大道-江东一路)

项目南起江东大道,北至江东一路,设计全长约1.6千米,标准宽42米,设计车速为60千米/时,道路沿线跨越规划河道一、规划河道二、规划河道三及三工段河,采用桥梁或箱涵跨河,共设置两座桥梁及两座箱涵。

截至今年7月底,雨污水管道基本完成,三工段横河南侧桥梁基本完成,1号桥墩盖梁浇筑完成。

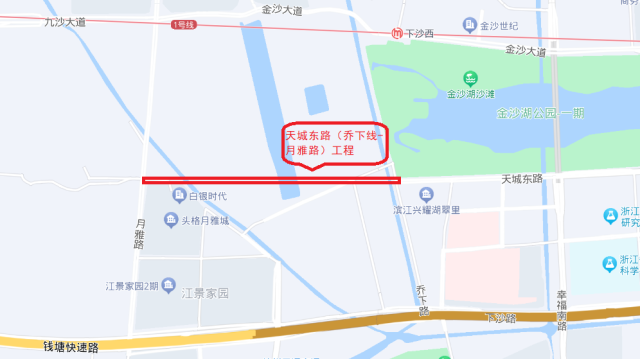

天城东路(乔下线-月雅路)

项目整体呈东西走向,西起月雅路,东至新华河东侧乔下线,沿线设置桥梁两座。道路红线宽度40米,道路等级为城市次干路,双向六车道,设计速度50千米/时,道路全长约1千米。施工内容主要包括道路工程、桥梁工程、道路及附属工程等工程。

截至今年7月底,水稳完成50%,人行道铺装完成50%,结构浇筑完成。

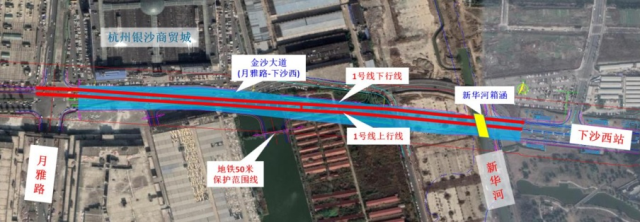

金沙大道(月雅路-下沙西)

项目东起下沙西地铁站,西至月雅路,道路标准段宽50米,全长约820米,采用双向六车道,包括跨新华河箱涵1座。
截至今年7月底,粗沥完成30%、中沥完成30%,第二阶段交改完成。
